2025年开门红|“新丝绸之路枢纽”西安咸阳机场T5航站楼正式投运

来源:

发布时间: 2025-02-24

114 次浏览

分享到:

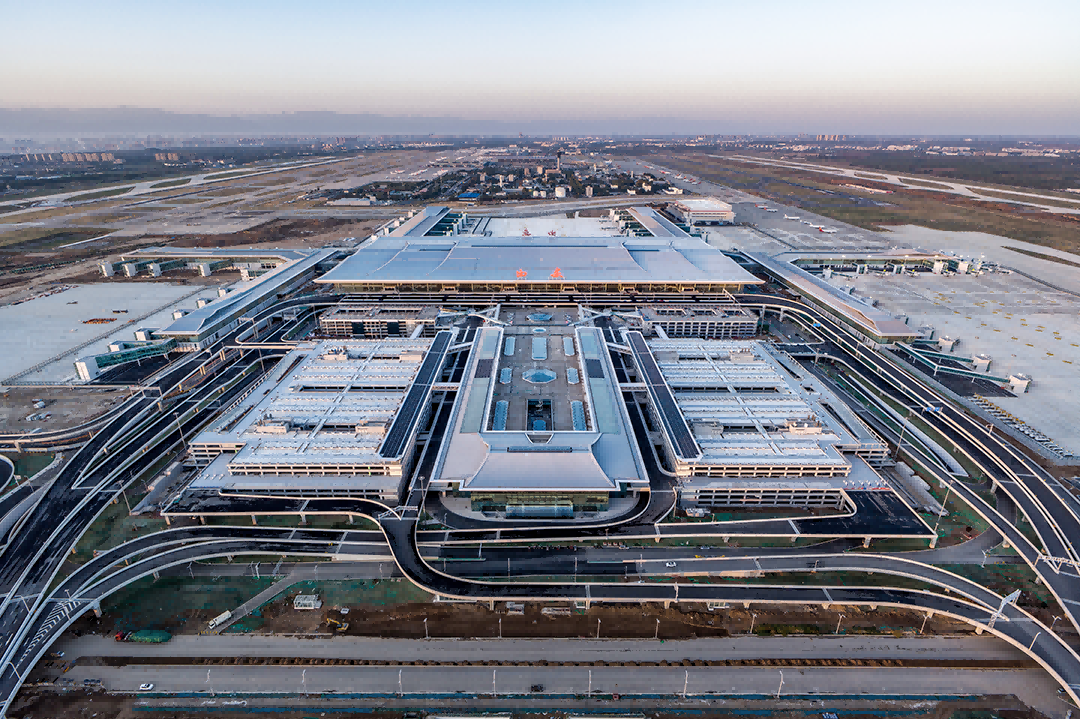

图片 1.png

T5航站楼全貌鸟瞰      来源:王泽衡、呼延杨帆


2月20日,海南发展三鑫科技参建的西安咸阳机场T5航站楼正式投运,标志着“新丝绸之路起点”正式通航。

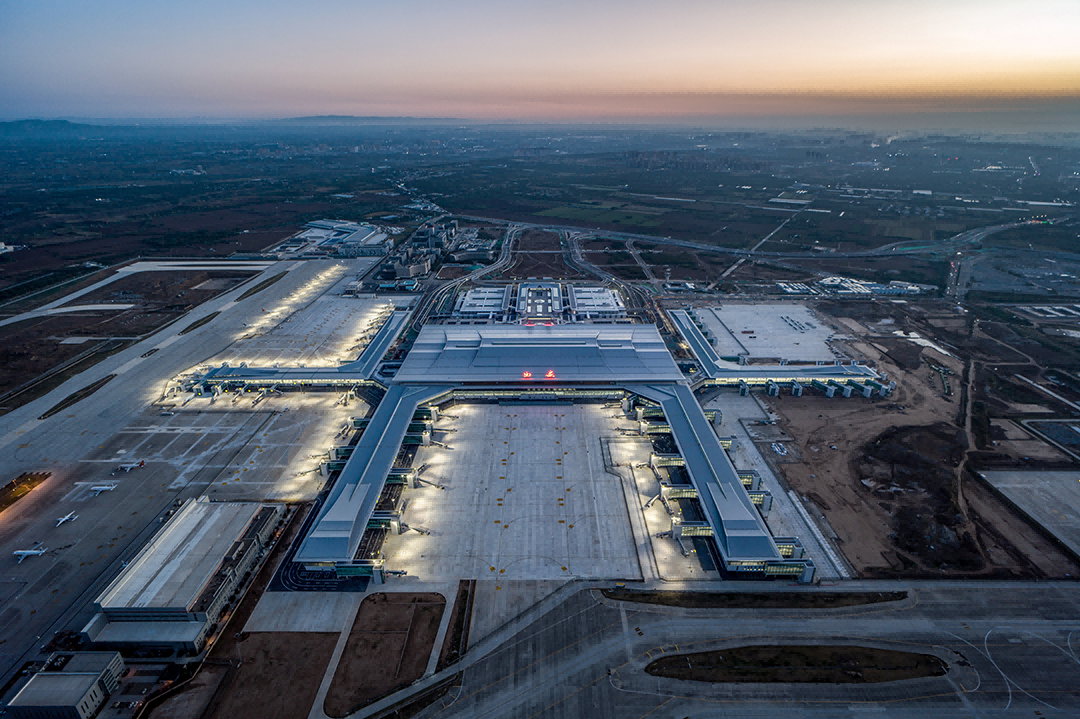

图片 2.png

△ 航站楼空侧日景外观      来源:周晓阳


  • 西安咸阳机场三期扩建星空在线注册


西安咸阳国际机场三期扩建工程是国家“十四五”重点建设项目,民航局支持建设的全国民航“标杆示范项目”,也是陕西省委、省政府确定的全省民航发展的头号工程。作为三期扩建工程的重要组成部分,T5航站楼总建筑面积为70万平方米。

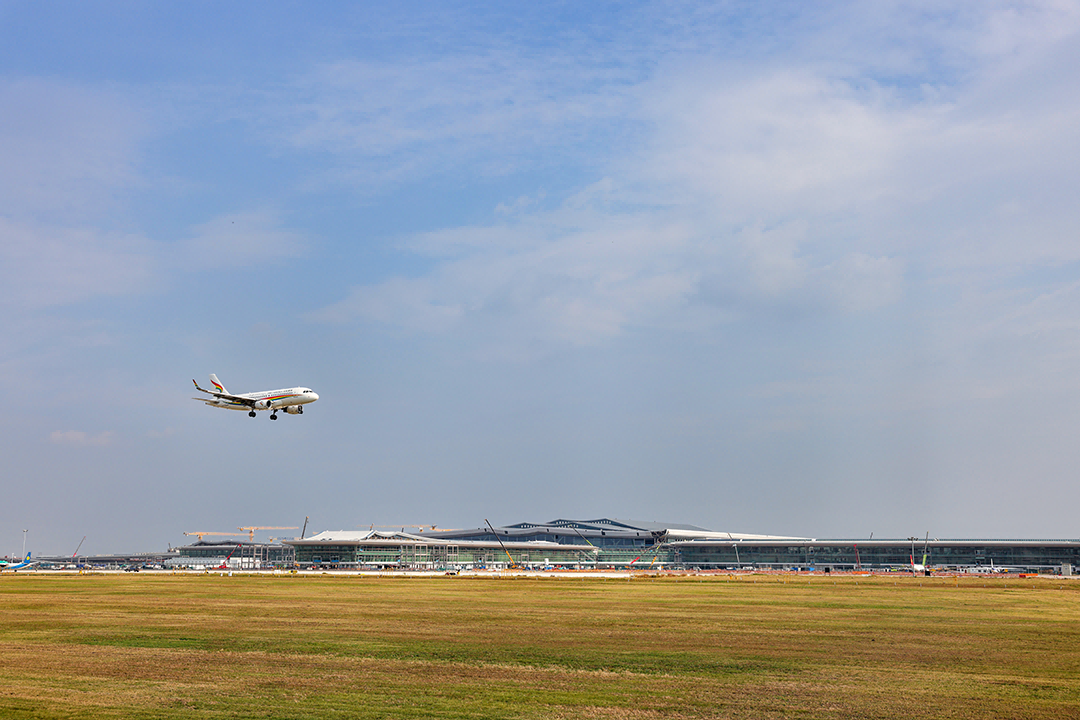

图片 3.png

△ 航站楼与GTC外观


三鑫科技承建西安咸阳机场三期扩建一标段及GTC星空在线注册,幕墙面积约28万平方米,作为国家重点航空建设项目,该项目工期紧张、技术难度大,为加快项目建设,三鑫科技北京党支部充分发挥基层党组织战斗堡垒作用,在项目成立之初迅速组建党员突击队,配合项目管理团队,全力冲刺项目各节点任务。


图片 4_副本.png

△ 航站楼北山墙、GTC大厅       来源:leon、周晓阳



  • 党建引领攻克难,技术突破创佳绩


西安咸阳国际机场三期一标段项目最大施工难点为外挑超大檐口吊顶施工,最大外挑27米,工序繁琐、定位安装难,且工期紧迫,面对困难,北京党支部书记牵头成立攻坚小组,与项目管理人员从技术及商务两方面提前部署,积极和各方协调沟通,通过面板材料更换、地面单元拼装整体吊装等措施,极大减少空中作业、降低安全风险,同时提升约50%工效。


图片 6_副本.png

 △ 超大檐口吊顶、换乘中心钻石天窗


在GTC项目建设中,项目最大施工难点为旅客换乘中心屋面天窗,其包括7.5米景观天窗(钻石体)、14.5米混凝土屋面采光顶,主要分布在综合交通中心15轴到35轴中间,结构复杂,精度保障较为困难,此位置施工也是本项目最大难点。为顺利完成该节点,项目团队积极创新,采用三维扫描技术对幕墙采光顶进行整体扫描分析,充分与设计BIM模型比对分析,以屋面拼装,以及采用滑移安装等方式,完美解决高空作业各项问题,提高了整体施工进度,为机场按时通航投运贡献了三鑫力量。
